Im Wochencheck Ihres Sprints stehen mehr Stunden auf der Zeiterfassung als erwartet: Rückfragen haben Zeit gekostet, zusätzliche Aufgaben sind hinzugekommen. Ob der vereinbarte Softwareentwickler-Stundensatz unverändert ist, hilft Ihnen allein nicht weiter – entscheidend ist, wie viele Stunden bis Sprintende voraussichtlich anfallen und wer zusätzliche Arbeit freigibt. Dieser Leitfaden zeigt, wie Sie den Verbrauch laufend prüfen und Mehrarbeit entscheiden, bevor sie zum Budgetproblem wird.

Schritt 1: Budget und Freigaberegel festlegen

Halten Sie für den Sprint drei Größen getrennt fest: den vereinbarten Stundensatz, die geplanten abrechenbaren Stunden und die daraus abgeleitete Budgetgrenze. Klären Sie außerdem, welche Aufgaben zum freigegebenen Umfang gehören. Ein unveränderter Entwickler-Stundensatz schützt das Budget nicht, wenn zusätzliche Aufgaben oder Abstimmungen mehr Stunden beanspruchen.

Falls das Gesamtbudget noch nicht feststeht, beginnen Sie mit der Kalkulation des Gesamtbudgets. Für den laufenden Sprint benötigen Sie danach eine eindeutige Bezugsgröße: Gilt die Grenze für diesen Sprint, einen Monat oder das gesamte Projekt? Prüfen Sie bei der Beauftragung auch, welche Stunden und Nebenleistungen das vereinbarte Abrechnungsmodell umfasst.

  • Leistungsumfang: Benennen Sie Aufgaben und erwartete Ergebnisse. Eine neue Anforderung wird nicht allein deshalb Teil des Sprints, weil noch ein Ticket angelegt werden kann.
  • Stundenbudget: Notieren Sie die genehmigten Stunden und den Stundensatz an einer Stelle, auf die IT-Leitung und kaufmännische Verantwortung zugreifen können.
  • Freigabe: Bestimmen Sie vorab, wer zusätzliche Stunden oder einen geänderten Umfang genehmigen darf und wie die Entscheidung festgehalten wird.

Seniority und Aufgabenprofil beeinflussen, welche Arbeit Sie extern vergeben und welchen Stundensatz Sie vereinbaren. Für die Kontrolle im Sprint zählen zusätzlich Kommunikations- und Koordinationsaufwand: Legen Sie fest, wie Rückfragen sichtbar werden und welche Abstimmungen als abrechenbare Zeit gelten. Informationen zu veröffentlichten Einstiegspreisen finden Sie auf der Preisseite; ein Einstiegspreis ist kein allgemeines Angebot für jedes Profil und jeden Einsatzumfang.

Schritt 2: Verbrauch und Restaufwand im Sprint prüfen

Warten Sie nicht auf die Rechnung. Vergleichen Sie im Wochencheck die bisher erfassten Stunden mit den erledigten Aufgaben und lassen Sie den Aufwand für die verbleibenden freigegebenen Aufgaben schätzen. Die einfache Prüfgröße lautet: erfasste Stunden plus voraussichtlich benötigte Reststunden. Liegt diese Summe über dem genehmigten Stundenbudget, besteht Entscheidungsbedarf – auch wenn bisher noch keine Rechnung die Grenze überschreitet.

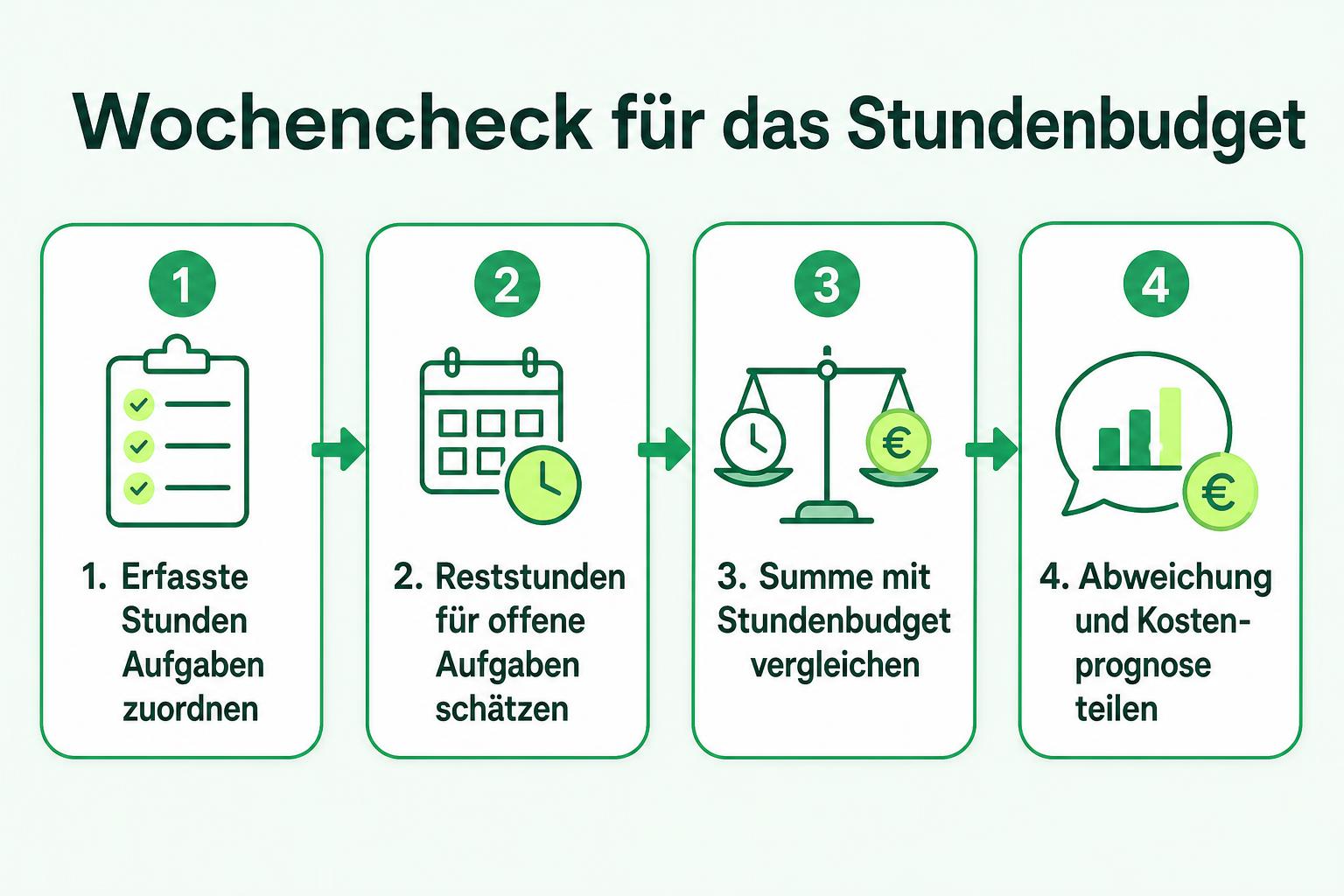

Vier Schritte vom Zuordnen erfasster Stunden über die Restschätzung bis zum Budgetvergleich und zur Kostenprognose.
Erst die Summe aus bisherigen und erwarteten Stunden zeigt, ob der Sprint voraussichtlich im Budget bleibt.
  1. Zeiten zuordnen: Trennen Sie Stunden für vereinbarte Aufgaben, ungeplante Rückfragen und neu hinzugekommene Arbeit.
  2. Restaufwand erfragen: Fragen Sie nach den noch nötigen Stunden für die offenen Sprintaufgaben und nach Unsicherheiten der Schätzung.
  3. Abweichung erklären: Prüfen Sie, ob sich der Aufwand aus Einarbeitung, unklarem Umfang, Abstimmungen oder einer neuen Priorität ergibt.
  4. Prognose teilen: Geben Sie Stundenprognose und voraussichtliche Kosten an die Person, die über Umfang oder Budget entscheiden kann.

Modellrechnung, ausdrücklich eine Annahme und kein Kundenfall: Ein Unternehmen gibt für einen Sprint 32 externe Stunden frei. Bei angenommenen 30 € netto pro Stunde ergibt das ein Stundenbudget von 960 € netto. Im Wochencheck sind 20 Stunden erfasst; für die noch offenen Aufgaben werden weitere 16 Stunden erwartet. Die Prognose beträgt damit 36 Stunden beziehungsweise 1.080 € netto – vier Stunden und 120 € netto mehr als freigegeben. Alle genannten Preise verstehen sich zuzüglich gesetzlicher Mehrwertsteuer. Die Zahlen sind eine Rechenhilfe, keine Zusage für einen konkreten Einsatz.

Besprechen Sie solche Abweichungen im regulären Steuerungstermin, statt nur Zeiterfassungen auszutauschen. Wie Sie Verantwortlichkeiten zwischen externem Profil und internem Team verteilen, erläutert der Beitrag zur täglichen Steuerung externer Entwickler.

Hinweis: Die Modellrechnung und der vorgeschlagene Freigabeablauf sind kaufmännische Arbeitshilfen (Stand: Mai 2026). Ob und wie einzelne Stunden vertraglich zu vergüten sind, hängt von den getroffenen Vereinbarungen ab; dieser Beitrag ersetzt keine Rechts-/Steuerberatung.

Schritt 3: Mehrarbeit entscheiden und dokumentieren

Sobald die Prognose das genehmigte Stundenbudget überschreitet oder eine neue Aufgabe außerhalb des vereinbarten Umfangs liegt, holen Sie vor der zusätzlichen Arbeit eine Entscheidung ein. Eine nachträgliche Freigabe beseitigt weder die Budgetabweichung noch die Unklarheit darüber, was vorrangig erledigt werden soll.

Entscheidungswege bei zusätzlichem Aufwand: Aufgaben verschieben, Stunden freigeben oder Unsicherheit begrenzt klären.
Eine Budgetabweichung führt zu einer dokumentierten Entscheidung über Prioritäten, Mehrstunden oder einen begrenzten Klärungsschritt.

Lassen Sie dafür kurz festhalten: Was hat sich geändert? Wie viele zusätzliche Stunden werden erwartet? Welche Aufgaben würden stattdessen entfallen oder verschoben? Was bedeutet die Änderung für den nächsten Liefer- oder Abstimmungspunkt? Erst danach wählen Sie einen Weg:

  • Umfang beibehalten: Gibt es keine Freigabe für Mehrstunden, priorisieren oder verschieben Sie Aufgaben so, dass die Prognose wieder zum Stundenbudget passt.
  • Budget erhöhen: Ist die zusätzliche Arbeit wichtig, genehmigt die zuständige Person Umfang und Stundenobergrenze ausdrücklich.
  • Unsicherheit klären: Ist der Restaufwand noch nicht belastbar, vereinbaren Sie zunächst einen begrenzten Klärungsschritt und entscheiden danach erneut über die Umsetzung.

Halten Sie Entscheidung, verantwortliche Person, genehmigte Stunden und betroffene Aufgaben am vereinbarten Ort fest. Teilen Sie die neue Grenze anschließend mit dem externen Profil und prüfen Sie sie im nächsten Wochencheck erneut. Wenn Sie externe Unterstützung erst aufsetzen, klären Sie diesen Ablauf bereits beim Onboarding und besprechen Sie Ansprechpartner und Einsatzmodell im Vorgehen zur Zusammenarbeit.

Stolperfallen, die Sie vermeiden sollten

  • Nur Ist-Stunden ansehen: Ein Sprint kann noch unter Budget liegen und durch den erwarteten Restaufwand trotzdem darüber enden. Prüfen Sie immer beides.
  • Tickets ohne Entscheidung ergänzen: Neue Aufgaben verändern den Umfang. Legen Sie fest, ob andere Arbeit entfällt oder zusätzliche Stunden freigegeben werden.
  • Stundensätze isoliert vergleichen: Unterschiedliche Stundensätze für Softwareentwickler sagen ohne Aufgabenprofil, erwartete Stunden und Koordinationsaufwand wenig über die Gesamtkosten aus.
  • Freigaben im Gespräch belassen: Dokumentieren Sie Änderungen dort, wo Budget und Sprintumfang geführt werden, damit IT und Einkauf dieselbe Grenze verwenden.
  • Jede Rückfrage als Ausnahme behandeln: Wiederkehrender Klärungsbedarf kann auf unklaren Umfang oder fehlende Ansprechpartner hindeuten. Beheben Sie die Ursache, statt nur das Stundenbudget zu erhöhen.

Häufige Fragen

Ab wann sollten wir zusätzliche Stunden freigeben?

Sobald eine neue Aufgabe außerhalb des freigegebenen Umfangs liegt oder erfasste Stunden plus Restprognose die genehmigte Stundengrenze überschreiten. Entscheiden Sie vor der zusätzlichen Arbeit, ob Sie Aufgaben verschieben oder Budget ergänzen.

Reicht die wöchentliche Zeiterfassung als Kontrolle?

Nein. Sie zeigt den bisherigen Verbrauch, aber nicht den Aufwand bis Sprintende. Ergänzen Sie eine Restschätzung und ordnen Sie größere Abweichungen konkreten Aufgaben oder Rückfragen zu.

Was tun, wenn die Restschätzung unsicher ist?

Fragen Sie nach der Ursache der Unsicherheit und begrenzen Sie zunächst den Aufwand für ihre Klärung. Geben Sie die weitere Umsetzung erst frei, wenn Umfang und erwartete Stunden besser einschätzbar sind.

Fazit

Kontrollieren Sie im Sprint nicht nur den vereinbarten Stundensatz, sondern die Summe aus erfassten und noch erwarteten Stunden. Eine vorab festgelegte Freigaberegel macht sichtbar, wann Sie Aufgaben umpriorisieren und wann Sie Mehrarbeit ausdrücklich genehmigen müssen. Wenn Sie geprüfte externe Unterstützung für diesen Einsatz suchen, informieren Sie sich über Remote KI- und Software-Ingenieur:innen; mit Ihrem geplanten Umfang und Ihrer Steuerungsfrage können Sie Expert:innen anfragen.

Beschreiben Sie Ihren geplanten Einsatz, das Stundenbudget und Ihre Fragen zur Steuerung im Sprint. Expert:innen anfragen

Foto von Mohamed Hawass

Über den Autor

Mohamed Hawass

Gründer und Geschäftsführer, Remoteplatz GmbH

Mohamed Hawass hat die Remoteplatz GmbH 2019 in Berlin gegründet und führt sie als Geschäftsführer. Er arbeitet seit 2006 mit Remote-Teams und baut mit Remoteplatz Teams aus geprüften Tech-Expert:innen für Startups und KMU auf – und unterstützt sie dabei, KI und Automatisierung dort einzusetzen, wo es sich lohnt.

LinkedIn-Profil
